上饶市生活垃圾焚烧发电项目推进情况周报(12月1日—11月7日)

分类:固废观察 > 固废处理    发布时间:2018年12月9日 22:59    作者:    文章来源:北极星固废网

“市委、市政府高度重视生活垃圾处理设施的规划、建设工作,要求各地政府按照《上饶市垃圾处理专项规划(2017-2035)》的要求,全力推进我市规划新建的7座生活垃圾焚烧发电项目,并对推进情况进行周调度、周通报以及不定期督查。截至目前,市本级、弋阳县、婺源县生活垃圾焚烧发电厂已开工,正抓紧建设中;万年县生活垃圾焚烧发电厂已点火试运营。

全市生活垃圾焚烧发电项目推进情况周报(12月1日—11月7日)

1 上饶市生活垃圾焚烧发电项目

(一)项目概况

项目位于经开区联胜村后畈水库东侧,设计处理规模近期1500吨/日,远期达到2300吨/日。服务范围包括信州区、广丰区、上饶县、玉山县,灵山、三清山风景区的生活垃圾以及铅山县、横丰县靠近项目厂址的部分乡镇。2018年2月项目正式开工建设,计划在2020年2月点火试运营。

(二)进展情况

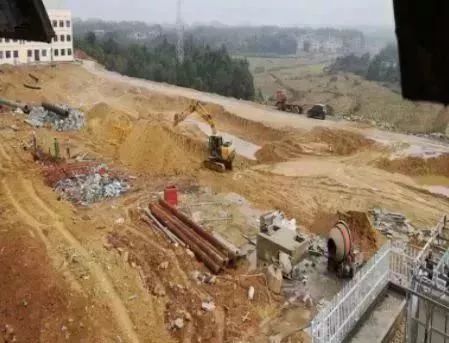

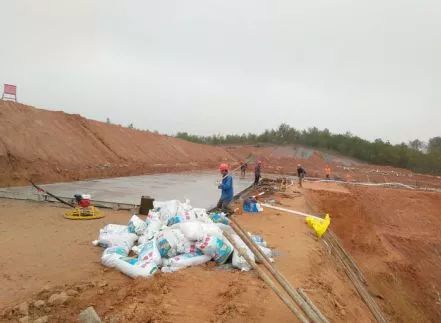

1、正在浇筑厂区物流通道道路水泥路面;

2、进场道路及厂区土石方已全部平整到位;

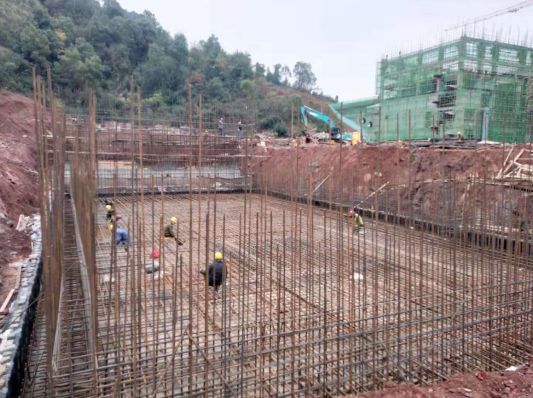

3、厂区各建筑单体正在基础施工;

4、施工便道钢板桩施工;

5、厂区循环水管土石方开挖,焊接,埋填;

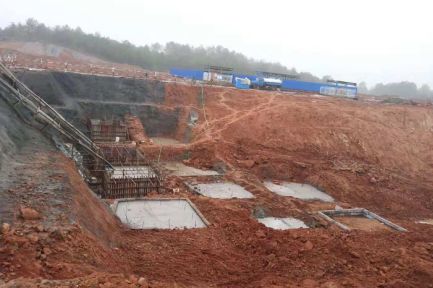

6、厂区内道路正在施工;

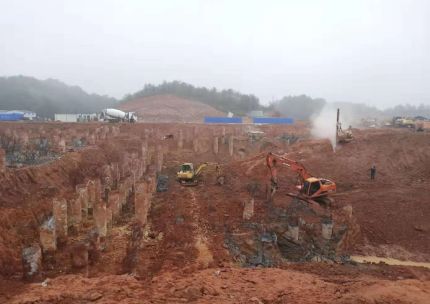

7、垃圾坑正在土石方开挖;

8、垃圾仓,卸料平台,场外道路挡土墙基础第三方进行测绘。

(三)下步计划

1、办理建设工程规划许可证;

2、办理安监、质监及施工许可证;

3、主厂房、办公楼及宿舍楼主体施工;

4、完成厂区循环道路路基;

5、预计2020年2月点火试运行。

2 万年县生活垃圾焚烧发电项目

(一)基本情况

项目位于万年县石镇镇凤巢工业园锦绣路北侧,设计处理规模为500吨/日,服务范围包括万年县全域及鄱阳县芦田镇、饶埠镇等,于2017年9月开工建设,现已点火试运营。

(二)项目进展

1、2017年7月-8月份,场地平整、临时围墙及工棚建设;

2、2017年9月-10月份,桩基施工完成;

3、2017年11月份,桩基检测,土方开挖,基础施工;

4、2017年11月-2018年5月,主厂房及附属用房施工,并根据安装条件进行设备安装;

5、2018年5月,主厂房土建结顶,所有附属用房土建完成;

6、2018年6月底,垃圾库具备垃圾入库条件;

7、2018年7月底,35KV电力输出线路建设完成;

8、2018年8月底变压器安装已经完成;

9、2018年9月底具备倒送电条件;

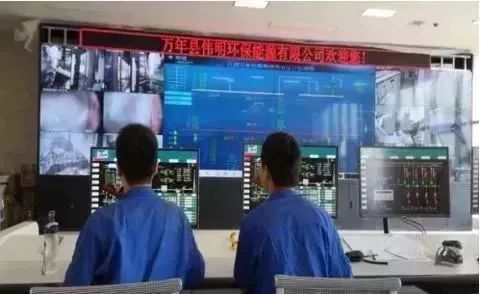

10、2018年10月18日已倒送电。

(三)下一步计划

1、主厂房内装修扫尾工作;

2、厂区内环厂道路施工及绿化工程施工;

3、配套飞灰填埋场建设。

3 弋阳生活垃圾焚烧发电项目

(一)项目概况

项目位于弋阳县南岩镇宝丰村蛤蟆垄。设计处理规模600吨/日,采取一次规划、分期实施,一期规模300吨/日。服务范围为弋阳全域以及铅山、横丰靠近项目厂址的部分乡镇,项目已于2017年12月底开工建设,计划在2018年年底建成试运行。

(二)进展情况

垃圾发电联合厂房:

1、锅炉焚烧间:汽包与水冷壁管口对接,省煤器吊装就位,上升下降管安装;

2、烟气处理:收尘器、反应塔公共平台安装完;消石灰、灰库主钢构、楼梯安装,灰斗吊装就位,直筒组拼焊接;

3、7米卸料平台12.5米以上砖墙砌筑完成,女儿墙模板拆除完;

4、垃圾池26.5-30.45米混凝土浇筑完;

5、汽机岛混凝土浇筑完,二期汽轮机房8米层混凝土浇筑完;门厅18米层模板完,钢筋绑扎;

6、冷却塔模板拆除;原水池泵房基础浇筑完;

7、主厂房钢柱第一段柱间横梁支撑安装;

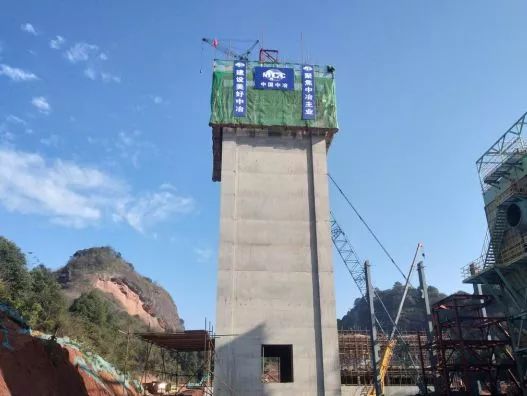

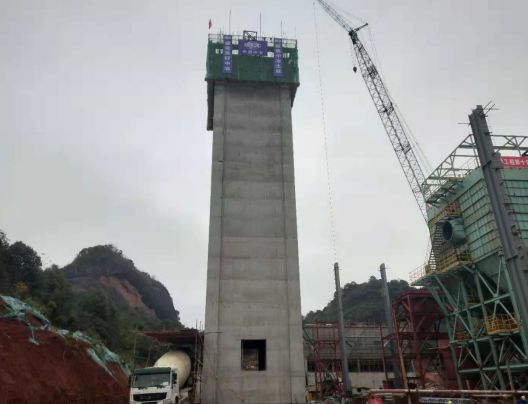

8、烟囱倒模施工,累计浇筑19模,高34.2米。

综合楼:

1、内装修房间、卫生间地砖铺贴,吊顶施工,空调内机安装;

2、徽派屋面檩条望板安装50%,SBS铺设50%。

总图工程:

1、垃圾进厂桥1-2跨脚手架搭设,3-4跨钢筋下料加工,箱梁钢筋绑扎;

2、渗滤液处理生化综合池防水施工完成,底板钢筋绑扎,调节池池体钢筋绑扎完;

3、膜处理基础开挖,超深处理。

(三)下一步计划

垃圾发电联合厂房:

1、锅炉焚烧间:汽包与水冷壁管口对接,省煤器管口对接,上升下降管安装;

2、烟气处理:消石灰、灰库安装完,活性炭直筒组拼焊接;

3、卸料大厅墙面喷浆;

4、垃圾池26.5-30.45米模板拆除,30.45-33米模板制安,钢筋绑扎;

5、二期汽轮机房13.5米层模板制安,钢筋绑扎;门厅18米混凝土浇筑;

6、冷却塔模板拆除完;

7、主厂房钢柱第一段柱间横梁支撑安装完;

8、烟囱倒模施工,累计浇筑24模,高43.2米。

综合楼:

1、内装修房间、卫生间地砖铺贴,吊顶施工,空调管线安装;

2、徽派屋面檩条望板安装,SBS铺设,SBS保护层浇筑。

总图工程:

1、垃圾进厂桥1-2跨脚手架搭设完,模板制安,3-4跨箱梁浇筑完成;

2、渗滤液处理生化综合池基础底板浇筑完成,调节池池体模板制安;

3、膜处理基础开挖,超深处理完成,基础钢筋绑扎。

4 鄱阳县生活垃圾焚烧发电项目

(一)项目概况

项目选址位于鄱阳县北部游城乡,设计规模为近期500吨/日,远期达1000吨/日。服务范围包括鄱阳县除芦田镇、饶埠镇、昌洲乡、三庙前镇、饶丰镇和乐丰镇以外的24个乡镇(街道)。项目力争于2018年年底开工建设,2020年6月完成一期工程,2025年6月完成二期工程。

(二)项目进展

1、已完成项目所在地环境检测数据;

2、已完成县区域水文地质资料;

3、已完成气象资料。

(三)存在问题

1、存在“邻避效应”。

(四)下步计划

1、继续组织工作人员上户做群众思想工作;

2、督促环评单位抓紧办理公参事宜;

3、完成项目初勘,开始初勘报告编制;

4、取得林地审批手续。

5 德兴市生活垃圾焚烧发电项目

(一)项目概况

项目选址位于德兴市香屯生态工业园区硫化工及精深加工产业基地,设计规模为450吨/日。服务范围为德兴市全域,计划于2018年年底前开工建设,2019年底建成试运营。

(二)进展情况

1、项目选址已确定;

2、征地工作已完成,林地征地工作正在进行中;

3、土地指标置换已启动;

4、2018年9月6日项目竞争性磋商文件送财政局报备,9月8日启动项目竞争性磋商挂网公告;

5、2018年9月19日,铜都投资公司开始项目前期场平工作;

6、2018年10月18日,因9月30日实质性响应磋商文件的供应商不足,启动第二次项目竞争性磋商挂网公告;

7、2018年11月14日,项目二次流标。现正在进一步推动项目进度。

(三)下一步计划

1、下周将启动第三次项目竞争性磋商挂网公告;

2、待项目确定建设主体后,立即启动项目建设前期工作,争取在2020年9月完工。

6 余干鄱阳生活垃圾焚烧发电项目

(一)项目概况

项目拟选址位于余干珠湖农场科研中心附近。设计处理能力近期为600吨/日,远期达到900吨/日。服务范围包括余干县全域及鄱阳县昌洲乡、三庙前镇、饶丰镇和乐丰镇。

(二)进展情况

1、PPP招商工作:已完成《实施方案》、《物有所值评价报告》及《财政承受能力论证报告》的编制工作,余干县政府已完成对“一方案两报告”评审,并出具相关批复,目前因选址暂未最终确定,暂缓3P招标工作;

2、项目前期手续:已完成《规划选址意见书》、《土地预审意见》的办理,《稳定风险评估报告》、《可行性研究报告》、《选址论证报告》已完成编制,《可研报告》已完成编制并递交发改委进行立项,并召开了专家评审会。环境监测单位对大气、地下水、地表水、垃圾热值和土壤等检测工作。

(三)存在问题

1、因拟选址地为土地权属为珠湖农场,需请示省司法厅同意,暂未协调到位;

2、拟选址地周边为永久基本农田,与环评规定“永久基本农田区域内不得建设生活垃圾焚烧发电厂”相矛盾,市环保局审批科认为地块不符合环评要求。

7 婺源县生活垃圾焚烧发电项目周报

(一)项目概况

项目位于婺源县工业园原填埋场附近,设计规模为500吨/日,服务范围为婺源县全域。计划2018年年底开工建设,计划2019年点火运营。

(二)进展情况

1、确定了发电企业;

2、项目选址已确定;

3、土地征用基本完成;

4、继续推进“三通一平”已启动;

5、继续推进林地、土地报批;

6、项目申请报告送审。

7、启动项目地勘工作。

(三)存在问题

由于日处理规模由300吨调为500吨,发改委立项方面规划项目发电容量需由0.6万千瓦调为1.2万千瓦。

(四)下步计划

1、继续开展“三通一平”工作;

2、尽快取得林木砍伐许可证,土地调规报批;

3、环评送审;

4、力争召开项目申请报告专家评审会。

原标题:全市生活垃圾焚烧发电项目推进情况周报
