丰城市生活垃圾焚烧发电项目由浙江二建环保公司土建总承包,建设单位为绿色动力有限公司,一期建设规模为2×400t/d机械炉排炉和1×15MW的汽轮发电机,主厂房建筑面积23753平方米。项目于2018年11月6日正式开工。

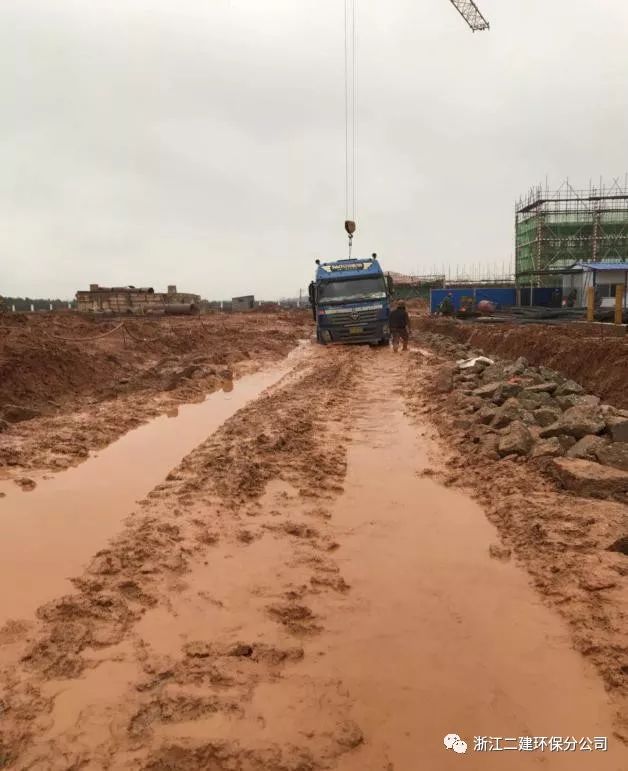

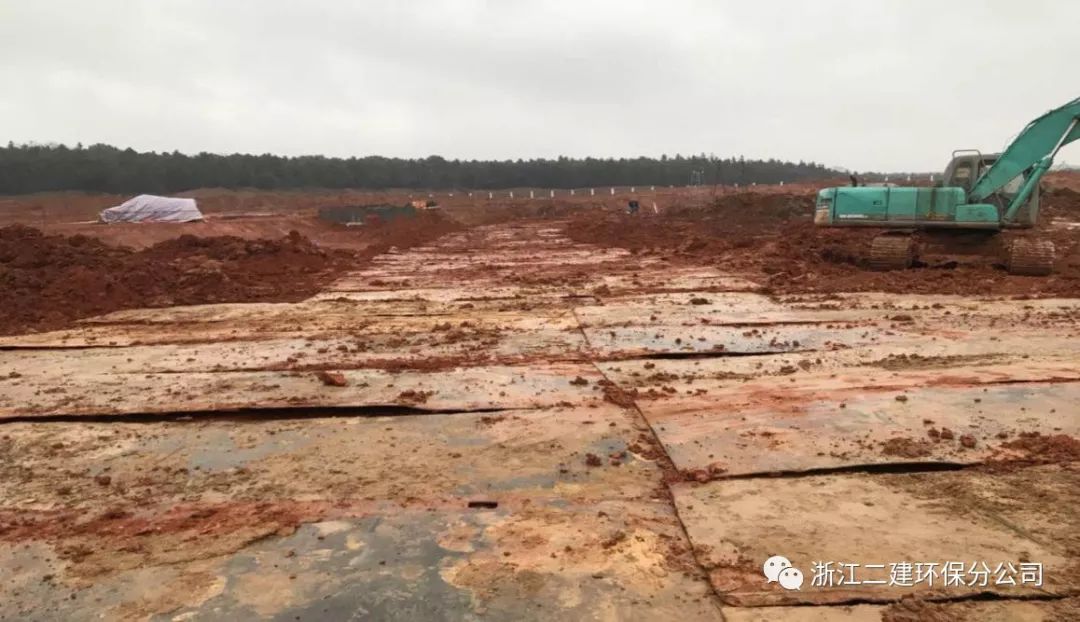

土方开挖工作于2018年11月20日开始,伴随着恶劣的天气环境而进行,施工期间历经一个月余的雨雪天气,场内施工道路受到雨天破坏,为土方开挖工作的进行造成很大的影响,给工期的推进造成很大困难,在项目经理的带领下,全体人员的团结奋斗下,我公司项目部克服了严峻的天气环境,历时一个半月成功于元月4号结束土方开挖工作。为基础作业提供工作面。

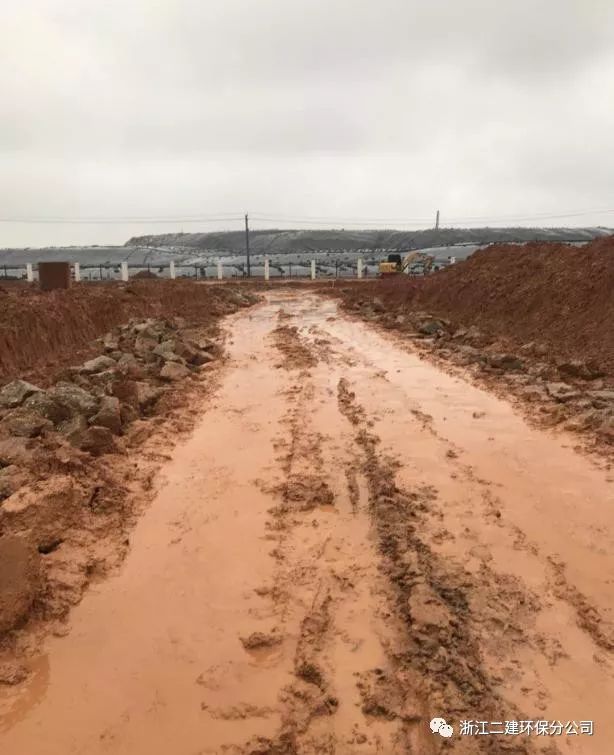

施工现场



垃圾池基础于2019年元月5日开工,元月16日完工,垃圾池底板浇筑正式准备完成。

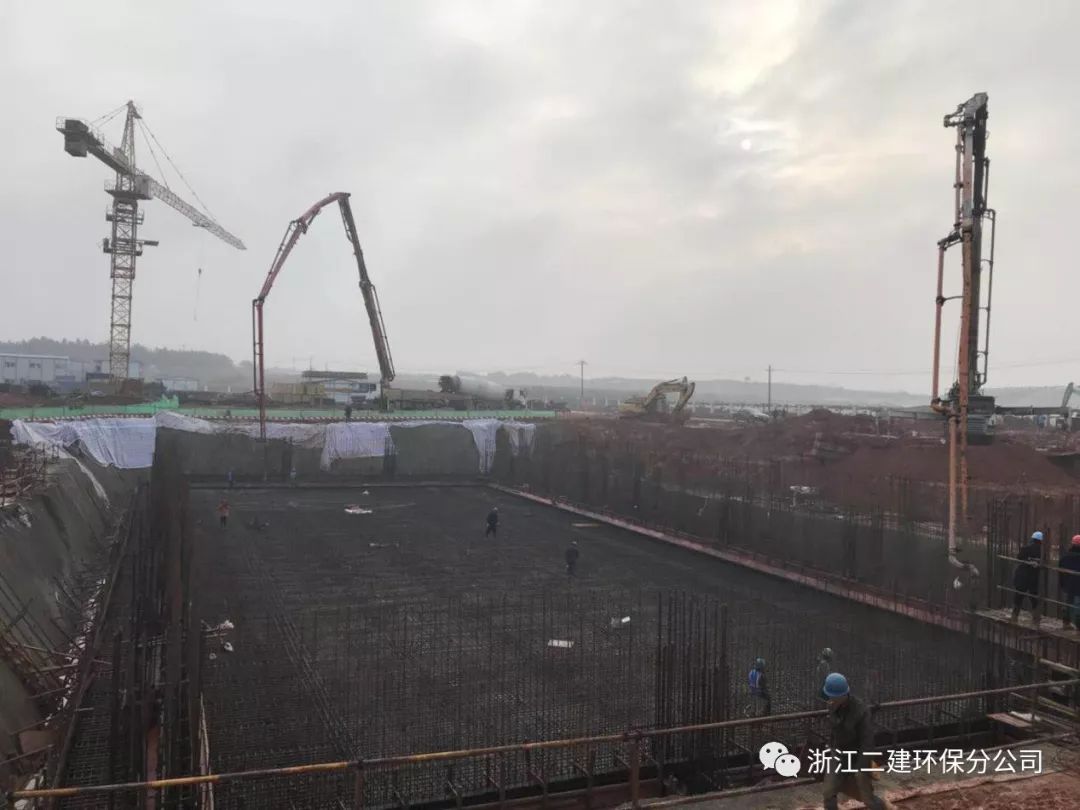

2019年1月17日凌晨5点30分开始浇灌垃圾池底板混凝土,2019年1月18日凌晨6点垃圾池底板混凝土顺利浇筑完成,共计浇筑混凝土2200余方。
至此丰城项目垃圾池底板浇筑工作正式完成。
