“市委、市政府高度重视生活垃圾处理设施的规划、建设工作,要求各地政府按照《上饶市垃圾处理专项规划(2017-2035)》的要求,全力推进我市规划新建的7座生活垃圾焚烧发电项目,并对推进情况进行周调度、周通报以及不定期督查。截至目前,市本级、弋阳县、婺源县生活垃圾焚烧发电厂已开工,正抓紧建设中;万年县生活垃圾焚烧发电厂已点火试运营。
全市生活垃圾焚烧发电项目
推进情况周报
(10月27日—11月2日)
1 上饶市生活垃圾焚烧发电项目
(一)项目概况

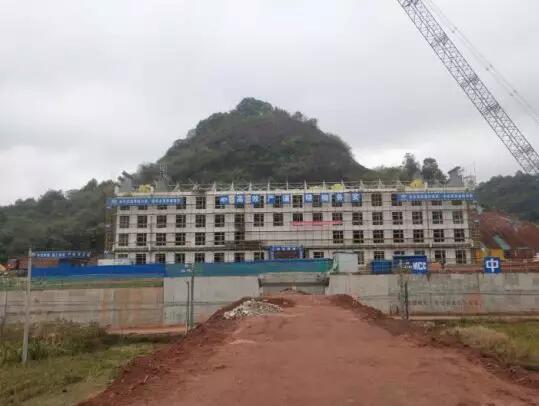

项目位于经开区联胜村后畈水库东侧,设计处理规模近期1500吨/日,远期达到2300吨/日。服务范围包括信州区、广丰区、上饶县、玉山县,灵山、三清山风景区的生活垃圾以及铅山县、横丰县靠近项目厂址的部分乡镇。2018年2月项目正式开工建设,计划在2020年2月点火试运营。
(二)进展情况

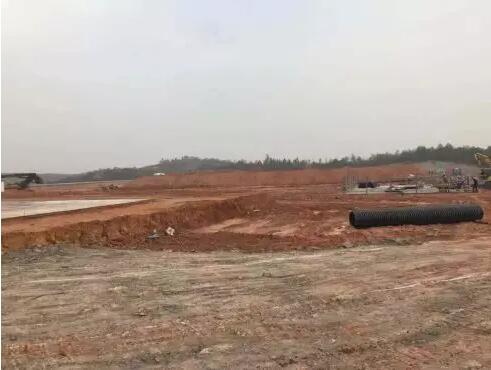

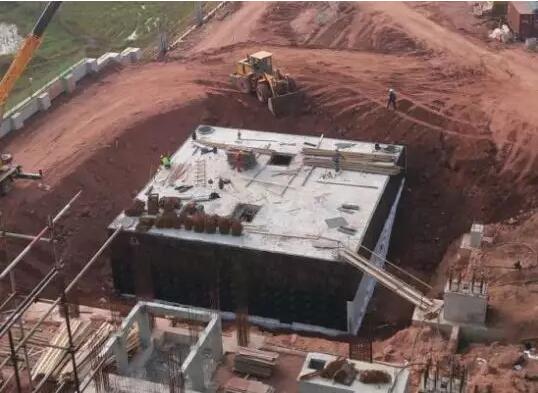

1、主厂房镟挖桩砼浇筑施工,目前筒桩已浇注完成;
2、临建设施已搭建完成,正在收尾工作;
3、垃圾仓处地块土方已平整到位,渗沥液处地块土石方己基本平整到位;
4、正在浇筑厂区物流通道道路水泥路面;
5、正在安装九房小桥预制桥梁;
6、厂区内道路已开始施工,正在土石方开挖;

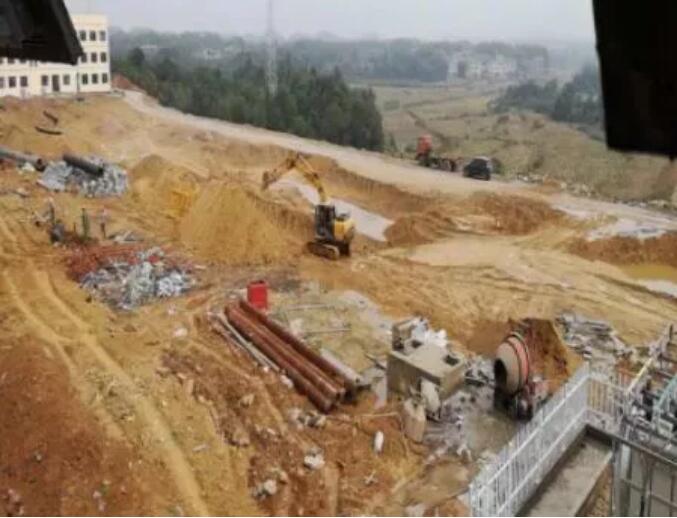

7、主厂房地基正在土石方开挖。

(三)下步计划
1、办理项目建设工程规划许可证;
2、办理施工许可证;
3、项目外线倒送电接入系统报告市、省国网审批;
4、2018年10月30日完成办公临建并完成桩基施工;
5、2018年12月主厂房、办公楼及宿舍楼基础开挖;
6、2018年12月主厂房基础完成50%;办公楼及宿舍楼主体完成50%;
7、预计2020年2月点火试运行。

2 万年县生活垃圾焚烧发电项目

(一)基本情况
项目位于万年县石镇镇凤巢工业园锦绣路北侧,设计处理规模为500吨/日,服务范围包括万年县全域及鄱阳县芦田镇、饶埠镇等,于2017年9月开工建设,现已点火试运营。

(二)项目进展
1、2017年7月-8月份,场地平整、临时围墙及工棚建设;
2、2017年9月-10月份,桩基施工完成;
3、2017年11月份,桩基检测,土方开挖,基础施工;
4、2017年11月-2018年5月,主厂房及附属用房施工,并根据安装条件进行设备安装;
5、2018年5月,主厂房土建结顶,所有附属用房土建完成;
6、2018年6月底,垃圾库具备垃圾入库条件;
7、2018年7月底,35KV电力输出线路建设完成;
8、2018年8月底变压器安装已经完成;

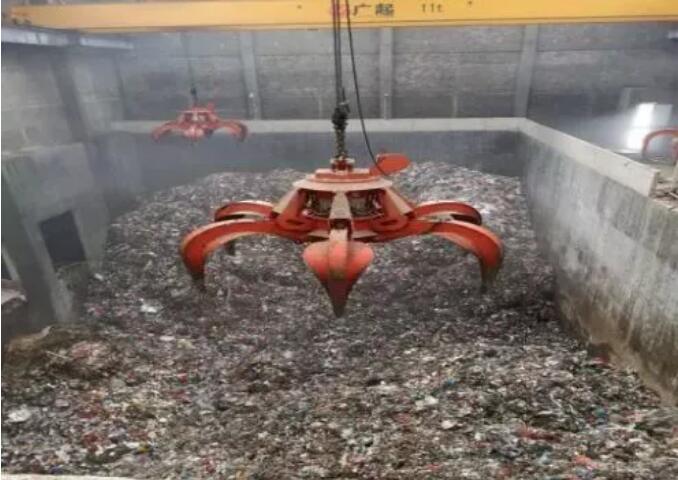

9、2018年9月底具备倒送电条件;

10、2018年10月18日已倒送电。

(三)下一步计划
1、主厂房内装修扫尾工作;
2、厂区内环厂道路施工及绿化工程施工;
3、配套飞灰填埋场建设。

3 弋阳生活垃圾焚烧发电项目
(一)项目概况
项目位于弋阳县南岩镇宝丰村蛤蟆垄。设计处理规模600吨/日,采取一次规划、分期实施,一期规模300吨/日。服务范围为弋阳全域以及铅山、横丰靠近项目厂址的部分乡镇,项目已于2017年12月底开工建设,计划在2018年年底建成试运行。

(二)进展情况

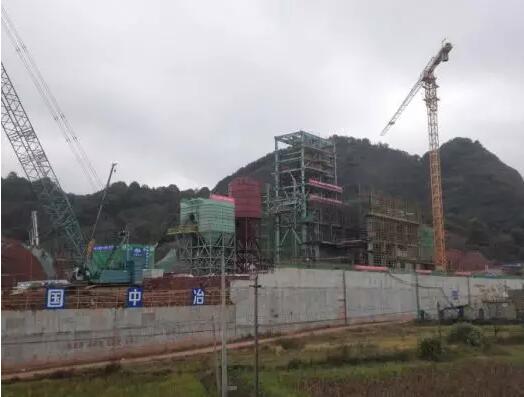

垃圾发电联合厂房:
1、锅炉焚烧间:水冷壁地面组拼完;汽包与第3烟道右壁、前后壁管口对接完,过热器吊装;
2、烟气处理:收尘器室中箱体焊接,进风变径管焊接;反应塔直筒、蜗壳焊接,楼梯平台安装;消石灰钢构拼装;

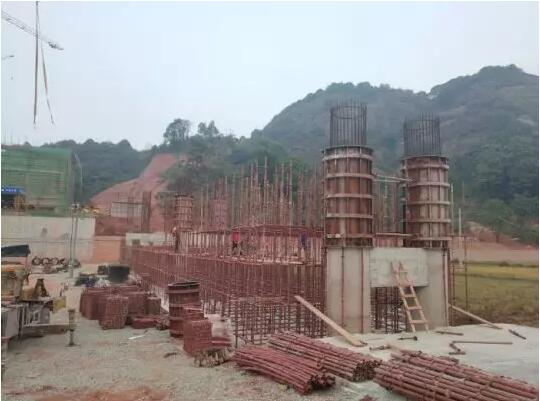

3、7米卸料平台12.5-16米圈梁浇筑完成,女儿墙钢筋绑扎;
4、垃圾池15-19米墙体柱混凝土浇筑,墙体模板拆除,19-23米墙体钢筋模板制安完,23米平台脚手架搭设,模板制安;
5、汽机房13.5米以上脚手架搭设;门厅一层模板制安,梁、柱钢筋绑扎;
6、冷却塔3.8米以上模板制安,墙体钢筋绑扎;原水处理池钢筋模板完,混凝土浇筑;
7、烟囱倒模施工,浇筑3模。

综合楼:

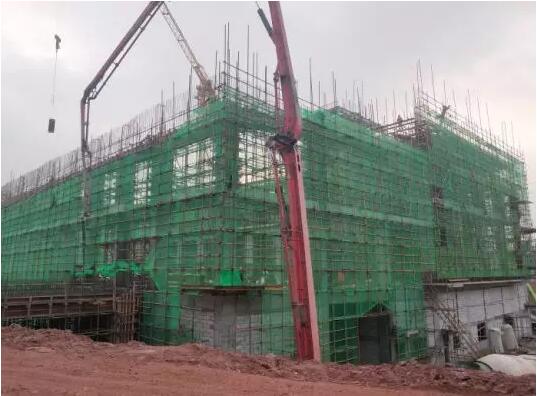

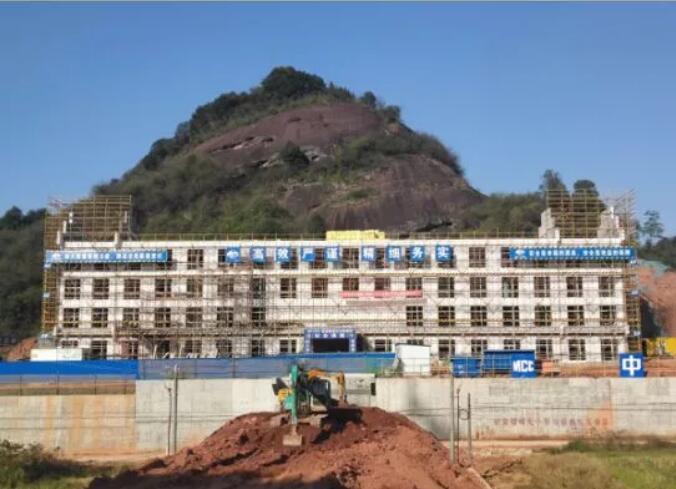

1、内装修1-4层水电施工完成;
2、徽派外墙腻子施工,屋面主钢架制作安装完,马头琴墙结构、盖瓦完成50%。

总图工程:
1、垃圾进厂桥3#、4#墩柱上系梁以下墩柱混凝土浇筑完;脚手架场地平整硬化完,脚手架搭设30%;
2、渗滤液池区域基础土方开挖完;
3、事故水池防水施工。

(三)下一步计划
垃圾发电联合厂房:
1、锅炉焚烧间:汽包与顶盖管口对接,1、2室隔墙水冷壁吊装,过热器吊装就位;
2、烟气处理:收尘器室中箱体焊接,进风变径管焊接;反应塔直筒、蜗壳焊接,公共平台安装;消石灰主钢构拼装、吊装就位;
3、7米卸料平台16米以上女儿墙钢筋模板完,混泥土浇筑;
4、垃圾池23米平台钢筋模板完,混凝土浇筑;
5、汽机房13.5米以上钢筋模板完;门厅一层混凝土浇筑完;
6、冷却塔3.8米以上混凝土浇筑;原水池模板拆除完;
7、烟囱倒模施工,浇筑5模。

综合楼:
1、室内装饰施工;
2、屋面主钢架安装;马头墙结构完、盖瓦;屋面瓦施工。

总图工程:
1、垃圾进厂桥3#、4#墩柱混凝土浇筑完;脚手架搭设45%,箱梁钢筋模板制安;
2、渗滤液池基础处理;
3、事故水池防水施工完,土方回填完。

4 鄱阳县生活垃圾焚烧发电项目
(一)项目概况
项目选址位于鄱阳县北部游城乡,设计规模为近期500吨/日,远期达1000吨/日。服务范围包括鄱阳县除芦田镇、饶埠镇、昌洲乡、三庙前镇、饶丰镇和乐丰镇以外的24个乡镇(街道)。项目力争于2018年年底开工建设,2020年6月完成一期工程,2025年6月完成二期工程。
(二)项目进展
1、项目部领导组织国土、林业部门主要领导及业务人员召开项目手续办理协调会;
2、在项目所在地张贴鄱阳县人民政府颁发的土地征收告知书;
3、组织工作人员散发宣传册进村做群众思想工作。
▼项目部领导组织国土、林业部门主要领导及业务人员召开项目手续办理协调会

(三)存在问题
1、存在“邻避效应”。
▼张贴土地征收告知书

(四)下步计划
1、组织工作人员上户宣传,做好群众思想工作;
2、制定土地征收补偿方案;
3、核实水资源论证工作;
4、组织土地征收补偿方案听证会。
5 德兴市生活垃圾焚烧发电项目
(一)项目概况
项目选址位于德兴市香屯生态工业园区硫化工及精深加工产业基地,设计规模为450吨/日。服务范围为德兴市全域,计划于2018年年底前开工建设,2019年底建成试运营。

(二)进展情况
1、项目选址已确定;
2、征地工作已完成,林地征地工作正在进行中;
3、土地指标置换已启动;
4、2018年9月6日项目竞争性磋商文件送财政局报备,9月8日启动项目竞争性磋商挂网公告;
5、2018年9月19日,铜都投资公司开始项目前期场平工作;
6、2018年10月18日,因9月30日实质性响应磋商文件的供应商不足,启动第二次项目竞争性磋商挂网公告;
7、2018年10月26日,第二次竞争性磋商公告报名截止时间延期。

(三)下一步计划
1、待项目确定建设主体后,立即启动项目建设前期工作,争取在2020年8月底前完工。
2、2018年11月2日报名结束,11月13日开始进行项目磋商。

6 余干鄱阳生活垃圾焚烧发电项目
(一)项目概况
项目拟选址位于余干珠湖农场科研中心附近。设计处理能力近期为600吨/日,远期达到900吨/日。服务范围包括余干县全域及鄱阳县昌洲乡、三庙前镇、饶丰镇和乐丰镇。
(二)进展情况
1、PPP招商工作:已完成《实施方案》、《物有所值评价报告》及《财政承受能力论证报告》的编制工作,余干县政府已完成对“一方案两报告”评审,并出具相关批复,目前因选址暂未最终确定,暂缓3P招标工作;
2、项目前期手续:已完成《规划选址意见书》、《土地预审意见》的办理,《稳定风险评估报告》、《可行性研究报告》、《选址论证报告》已完成编制,《可研报告》已完成编制并递交发改委进行立项,并召开了专家评审会。环境监测单位对大气、地下水、地表水、垃圾热值和土壤等检测工作。
(三)存在问题
1、因拟选址地为土地权属为珠湖农场,需请示司法厅同意,暂未协调完成;
2、拟选址地周边为永久基本农田,与环评规定“永久基本农田区域内不得建设生活垃圾焚烧发电厂”相矛盾,市环保局审批科认为地块不符合环评要求。
7 婺源县生活垃圾焚烧发电项目周报
(一)项目概况
项目位于婺源县工业园原填埋场附近,设计规模为500吨/日,服务范围为婺源县全域。计划2018年年底开工建设,计划2019年点火运营。
(二)进展情况
1、确定了发电企业;
2、项目选址已确定;
3、土地征用基本完成;
4、继续推进“三通一平”已启动;
5、继续推进林地、土地报批;
6、完成环评,稳评座谈会;
7、开展土地预审报告送审工作;
8、完成地灾,压覆矿,水土保持评估送审工作;
9、完成稳评调查表工作。
(三)存在问题
由于日处理规模由300吨/日调为500吨/日,发改委立项方面规划项目容量需由0.6万千瓦调为1.2万千瓦。
(四)下步计划
1、继续开展“三通一平”工作;
2、尽快完成可研编制、环评,上报项目立项;
3、尽快取得林木砍伐许可证,土地调规报批;
4、完成水保,地灾报批工作;
5、确认项目总平面设计图;
6、完成稳评,安评文本以及送审工作;
7、基本完成环评以及项目申请报告文本工作。
