11月23日上午,县城管执法局局长杨方清带领相关部门负责人到生活垃圾焚烧发电厂(技改工程)现场督促项目建设情况和工程施工进度。

湘阴县生活垃圾焚烧发电厂航拍图
湘阴县生活垃圾焚烧发电厂(技改工程)项目总用地面积39837.59平方米(59.76亩),垃圾处理规模为600吨/日,选用2×300吨/日的机械炉排炉进行焚烧处理,年处理生活垃圾21.9万吨;发电机组总装机容量为15MW,年发电9070.4万度。服务范围为湘阴全境以及由岳阳市统筹规划的屈原管理区部分区域。
该项目投产后将实现全县城乡生活垃圾的减量化、无害化、稳定化处置及资源化利用,从根本上解决湘阴县城乡生活垃圾处置问题,对湘阴县经济建设健康、持续、稳定发展起到积极的促进作用。

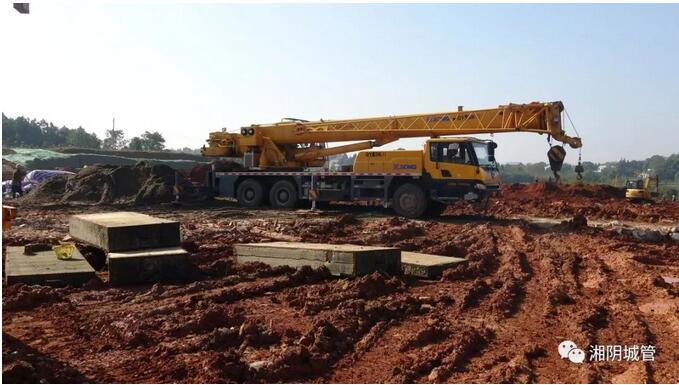

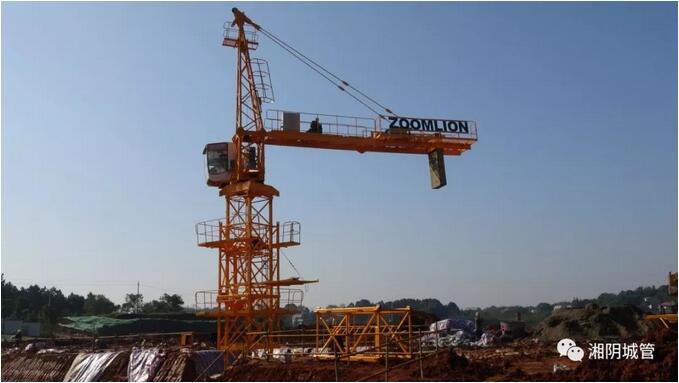

生活垃圾焚烧发电厂施工现场
从2017年9月启动至今,该项目已经完成了项目选址、核准、社会资本方采购招标、PPP合同签订等相关手续,于2018年10月28日正式动工。

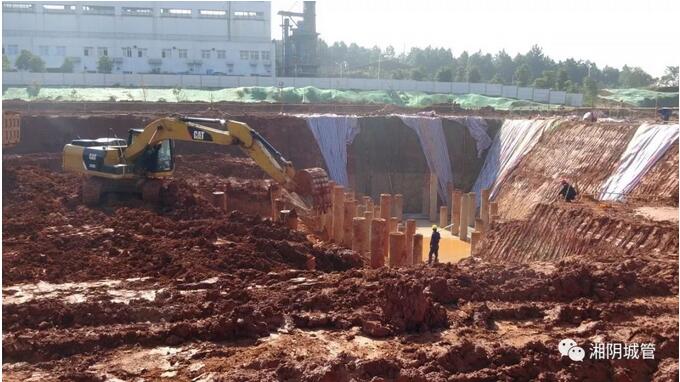

湘阴县生活垃圾焚烧发电厂(技改工程)项目已于 2018年9月20日完成土方平整,启动桩基础工程建设,共建设桩基26500米1066根,目前已经全部完成,这也标志着项目进入主体工程建设阶段。按照工程进度安排,预计在2019年12月底前投产运营。

杨方清局长与建设单位负责人讨论施工事宜
杨方清局长现场督促施工单位,一是严格落实环保措施,特别是渣土车进出场及运输过程,不能对周边卫生环境造成影响。二是在保证施工质量和安全的前提下,加快推进项目建设,抢抓时间、天气,力争项目早建成、早投产、早见效。
特此声明:
1. 本网转载并注明自其他来源的作品,目的在于传递更多信息,并不代表本网赞同其观点。
2. 请文章来源方确保投稿文章内容及其附属图片无版权争议问题,如发生涉及内容、版权等问题,文章来源方自负相关法律责任。
3. 如涉及作品内容、版权等问题,请在作品发表之日内起一周内与本网联系,否则视为放弃相关权益。
